给水管道冲洗消毒方案

时间:2025-04-24 09:27:04



  管道消毒冲洗规范管道消毒冲洗是指对给排水系统中的管道进行清洗、消毒的过程,主要目的是清除管道中的杂质、异味和病菌,保证水质安全,提高水质卫生标准。

  一、前期准备工作1.检查管道系统:首先要对管道系统进行全面检查,包括检查管道连接是否牢固、管道是否有损坏和堵塞等问题,确保管道系统运行正常。

  2.准备工具材料:根据需要消毒冲洗的管道长度和规模,准备好必要的工具和材料,如橡胶手套、消毒液、清洗剂、清洗刷等。

  2.清洗管道:利用适当的清洗剂,使用清洗刷或高压水流对管道进行彻底清洗,特别是在管道弯曲、连接处和死角等位置要认真清洗,确保每个部位都经过彻底清洗。

  三、管道消毒1.准备消毒液:根据实际情况选择合适的消毒液,比如过氧化氢溶液、次氯酸钠溶液或其他消毒液。

  2.消毒液注入:将准备好的消毒液注入到管道系统中,确保所有管道都得到充分消毒。

  3.保持时间:根据消毒液的浓度和消毒要求,确定消毒液在管道中停留的时间,一般为2-6小时。

  4.增加消毒效果:根据需要和消毒液的性质,可以适当增加消毒液的浓度或者温度,以提高消毒效果。

  5.管道通水:消毒时间结束后,将管道系统中的消毒液排空,用干净的水对管道进行冲洗,确保管道内没有消毒液残留。

  四、后期处理1.消毒剂中和处理:将消毒液排空后,根据消毒液的种类和浓度,采取相应的中和处理方法,如使用亚硫酸钠对次氯酸钠进行中和处理。

  3.消毒记录:对整个管道消毒冲洗过程进行记录,包括消毒液种类、浓度、消毒时间等信息,以备后期使用和监管。

  综上所述,管道消毒冲洗的规范步骤包括前期准备工作、管道清洗、管道消毒和后期处理。

  在操作过程中,需要根据具体情况选择合适的消毒液和浓度,并严格按照消毒时间来进行操作。

  给水管道冲洗消毒实施方案公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]给水管道冲洗消毒方案一、工程概况:本工程给水管道总长,其中DN600为吗,DN150为108m,管材采用球墨铸铁管。

  二、编制依据:1、给排水管道施工图;2、《建筑工程施工质量验收统一标准》(GB503000—2001);3、《给水排水管道工程施工及验收规范》(GB50268—2008);三、管道冲洗消毒的必要性:给水管道若不进行相应的冲洗和消毒,可能会使整个管网系统的正常功能及性能下降,造成系统的附属设施如闸阀、消火栓、水表等工作灵敏度降低甚至失灵,降低其使用寿命。

  为了确保管道系统正常稳定运行,满足生产生活需要,保障饮用水卫生安全,管道系统在投入使用前,必须进行冲洗和必要的消毒处理。

  国家相关给水管道施工验收规范对管道的冲洗和消毒都有明确要求,将管道的冲洗和消毒列为强制性条文,必须严格执行。

  四、冲洗前的准备工作1、水源的水质符合《地下水质量标准》(GB/T14848),水量满足设计要求;水处理及消毒用的药剂已准备充足;所有的设备已经安装调试完毕,可以随时投入使用;2、对整个供水管网系统还需要进行一次全面的普查,检查哪些管道没有连接;哪些管道仍未安装完毕;现场确定管道冲洗水排放地点(雨水、污水井及雨水口);3、管道冲洗消毒所需工具、人员安排⑴工具包括:配备相应的扳手、管钳、消防扳手、胶垫、螺栓;水泵两台,并配备相应的发电机;交通警示牌、红色交通锥形筒等。

  ⑵人员配置:管理组织人员一名;现场技术人员两名;后勤人员一名;驾驶员两名;电工两名;管道工八名。

  五、管道冲洗消毒水量的计算对城市市政给水管道的冲洗,《给水排水管道工程施工及验收规范》要求管道的冲洗流速不小于1.0m/s,管道第一次冲洗完毕后,用有效氯离子含量不低于20mg/L的清洁水浸泡24h后,再用清洁水进行第二次冲洗。

  1、管道冲洗水量的计算根据《水力学》原理,管道冲洗水流运动属有压恒定流自由出流,管道冲洗时进水端接有压水源管道,水流经过冲洗管道后水头损失下降,在管道出水端放水,其出水端流量计算可按管道自由出流公式计算。

  7.7.1、按照《给水排水管道工程施工及验收规范》执行,本工程分段进行冲洗,冲洗水由泄水阀排向附近河流及市政设施。

  7.7.2、冲洗水源为原供水管引出,新装供水管冲洗流速1m/S,管道冲洗前在部分地方需安装临设排水阀及临时排水管引水至合适位置排放。

  具体采用消毒剂型、用量、浓度、调配方法和消毒时间按《新装、(改装)自来水管道、水厂净构物、泵站清洗消毒冲洗操作规程及验收制度》严格要求进行,消毒完毕,打开全部水阀门,待排清管内消毒液后,关闭全部泄水阀门、进行冲洗管道。

  (1)待水逐渐灌满管道后始完全开启阀门进行冲洗,冲洗一段时间,待排水阀口的取水合格后关闭。

  (2)经有关水质部检验确认冲洗合格后,拆除临时排水阀门及临时排水管,并用法兰封板封闭各个三通法兰口。

  (3)冲洗是必须注意安全,并做好安全措施,各自动排气阀、泄水阀派人现场监控,排水口须做好消能工作

  清洗、消毒须按国家有关规范、标准执行,直至水质符合GB5749-2006的有关规定为止。

  2. 给水管道消毒先主管后支管逐条进行,主导方向由北向南逐条且与对应的单体建筑物内同时进行。

  5.冲洗共分两次:第一次以流速不低于1.0m/s的冲洗水连续冲洗,直至出水口出浊度、色度相同为止。

  第二次采用含量20mg/l氯离子浓度的清洁水浸泡24h,再次冲洗,直至水质合格为止。

  具体操作流程:(1)在给水主管主进水口最近处在7号路与1号路交叉口选定路边洒水栓为一处进药口。

  (2)第一次冲洗后关闭市政主进水阀门,采用含量不低于20mg/l氯离子浓度的清洁水从加药口用加压泵抽取药水加压注入,药水在635L的水桶中配置。

  (4)关闭进水阀门后,再关闭出水口阀门,20mg/l含量氯离子浓度的清洁水在管道中停留的时间不少于24小时。

  (5)再冲洗管道,打开出水口阀门,在出水口处用清水冲洗至出水口处无色无味为止。

  1、冲洗(消毒)在管道水压试验结束后进行,清洗前,将管道系统内的水表、滤网等不宜冲洗(消毒)的部件拆除, 并用相应的管代替,冲洗(消毒)合格后重新装上; 2、给水管道应用清水冲洗。出水处应接临时管道或软管排至地沟,待水清澈后,用烧杯取小样并与原水样比较, 应透明、清澈、无沉淀合格。 3、使用清水冲洗时,其冲洗流速不宜小于3m/s,当系统较大、支管较多、系统全部管道同时清洗达不到要求的流 速,应分段冲洗。 4、生活饮用水管道冲洗合格后,应做消毒处理,其方法是在管道内加入一定量的液氣或漂白粉浸泡24h后放出,符 合国家《生活饮用水标准》方可使用,

  1、冲洗(消毒)在管道水压试验结束后进行,符合要求; 2、用清水冲洗,水样透明、清澈、无沉淀,合格; 3、流速大于3m/s; 4、冲洗合格后,加入漂白粉浸泡24h后放出;

给水管道冲洗消毒方案(图1)

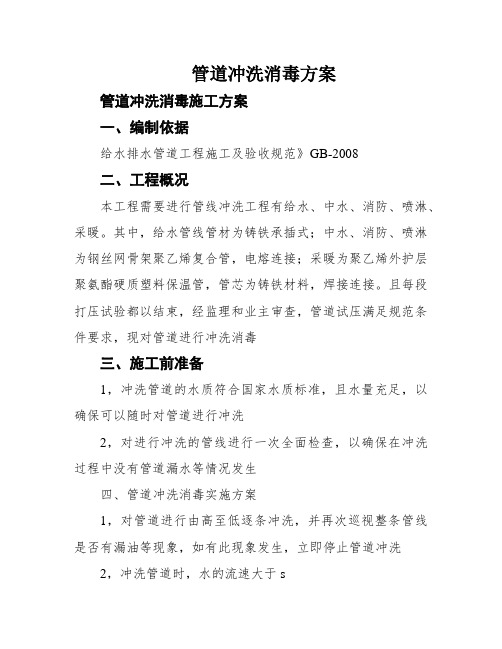

  管道冲洗消毒方案管道冲洗消毒施工方案一、编制依据给水排水管道工程施工及验收规范》GB-2008二、工程概况本工程需要进行管线冲洗工程有给水、中水、消防、喷淋、采暖。

  其中,给水管线管材为铸铁承插式;中水、消防、喷淋为钢丝网骨架聚乙烯复合管,电熔连接;采暖为聚乙烯外护层聚氨酯硬质塑料保温管,管芯为铸铁材料,焊接连接。

  且每段打压试验都以结束,经监理和业主审查,管道试压满足规范条件要求,现对管道进行冲洗消毒三、施工前准备1,冲洗管道的水质符合国家水质标准,且水量充足,以确保可以随时对管道进行冲洗2,对进行冲洗的管线进行一次全面检查,以确保在冲洗过程中没有管道漏水等情况发生四、管道冲洗消毒实施方案1,对管道进行由高至低逐条冲洗,并再次巡视整条管线是否有漏油等现象,如有此现象发生,立即停止管道冲洗2,冲洗管道时,水的流速大于s3,管道冲洗所用的干净水冲洗至出水口水样并用分光光度法(详见附表)来确定水的浊度是否小于3NTU,当水的浊度小鱼3NTU时,证明冲洗完毕。

  4,一切管道冲洗完毕后,将给水管道内的水排净,方便给水管道进行第二次冲洗与消毒作业。

  第二次冲洗前,将给水管道用有效氯离子含量不低于20mg/L的干净水注入管内,高压给水管压力掌握在,中压给水管压力掌握在,高压给水管掌握在,以确保管内空气尽快排出,并检查管内是否注满水。

  浸泡24h,对给水管道进行第二次冲洗,冲洗完毕后,进行水质取样检验,如不吻合国家《生活饮用水卫生尺度》GB5749将再次进行1冲洗直至合格为止。

  五,注意事项1、初次冲洗时,由于管道是空管,冲洗总阀门的最初开启不宜太快以及开启度不宜太大。

  否则管内进水速度太快,管道中空气来不及排除,在局部会形成极大的气水压,有时高出正常管网水压几倍。

  2,冲洗时,应避开用水高峰,以免影响正常用水3,冲洗管道时,不定期的进行管道巡视,确保管线无漏水等现象。

  给水管道冲洗消毒实施方案道没有连接;哪些管道仍未安装完毕;现场确定管道冲洗水排放地点(雨水、污水井及雨水口);3、管道冲洗消毒所需工具、人员安排⑴工具包括:配备相应的扳手、管钳、消防扳手、胶垫、螺栓;水泵两台,并配备相应的发电机;交通警示牌、红色交通锥形筒等。

  ⑵人员配置:管理组织人员一名;现场技术人员两名;后勤人员一名;驾驶员两名;电工两名;管道工八名。

  五、管道冲洗消毒水量的计算对城市市政给水管道的冲洗,《给水排水管道工程施工及验收规范》要求管道的冲洗流速不小于1.0m/s,管道第一次冲洗完毕后,用有效氯离子含量不低于20mg/L的清洁水浸泡24h后,再用清洁水进行第二次冲洗。

  1、管道冲洗水量的计算根据《水力学》原理,管道冲洗水流运动属有压恒定流自由出流,管道冲洗时进水端接有压水源管道,水流经过冲洗管道后水头损失下降,在管道出水端放水,其出水端流量计算可按管道自由出流公式计算。

  ⑴管道进水端和出水端水压与管道水头损失的关系为:H1-H2=H0式中H1、H0分别为管道进口端压力和自由出流的作用水头(m),水厂二级泵房目前安装有三台流量为470 m3/h,扬程为35米的离心泵,因此出厂水压力可暂时设定为30米;北川新县城地势北高南低,平均地面坡度为4.5‰左右,水厂位于北部地势较高处,供水管网最不利点位于水厂附近。

  H2---管道水头损失(m);管道的沿程水头损失可根据冲洗管道d1的冲洗流速查阅《给水管道水力坡降表》获得,管道的局部水头损失主要是安装在主管上的弯头、变径、三通等,按沿程水头损失的8-12%计算。

  ⑵管道冲洗流量的计算Q=u c A√2gH0= u cπd22/4√2gH0式中Q------管道流量(m3/s)u c-----管道系统流量系数(自由出流),圆柱形管道取0.82d2-----为排水管口径(m)g-----重力加速度(m/s2)H0-----管道自由出流的作用水头(m)⑶管道冲洗水量Q c=QT式中Q c------管道冲洗水量(m3)T-------管道冲洗时间(S),由于此次是管道安装完毕首次冲洗,根据我们的经验冲洗时间作如下安排:冲洗管道口径为DN110,冲洗时间为3600S冲洗管道口径为DN150—200,冲洗时间为5400S冲洗管道口径为DN300—400,冲洗时间为7200S2、管道消毒水量计算管道内的水量Q x =πd12/4L式中: Q c----管道消毒水量(m3)d1——管道内径(m);L——管道长度(m)按照不同管径统计管道的长度,代入公式便可计算出用水量。

  给水管道冲洗方案1. 引言给水管道冲洗是指对给水管道进行清洗和消毒,以确保供水的卫生安全性和质量。

  本文将介绍一种高效、安全的给水管道冲洗方案,以帮助使用者有效地进行冲洗工作。

  2. 冲洗前准备在进行给水管道冲洗前,需要进行以下准备工作:2.1 确定冲洗目标在冲洗前,需要明确冲洗的具体目标。

  2.2 准备冲洗工具和设备根据冲洗的具体要求,准备好相应的冲洗工具和设备。

  3. 冲洗过程根据冲洗计划,进行以下步骤的冲洗过程:3.1 关闭给水系统在进行冲洗前,需要将给水系统关闭,以防止给水过程中对冲洗工作的干扰。

  Kaiyun体育官方网站 开云网站入口

  将清洗剂溶解在适量的水中,然后使用水枪或刷子等工具,对管道进行彻底的清洗。

  3.4 冲洗干净冲洗过程中产生的污水需要及时排出,确保管道彻底清洗干净。

  4. 消毒处理4.1 选择合适的消毒剂根据冲洗的目标和管道的特点,选择适合的消毒剂。

  4.2 消毒剂溶液制备根据消毒剂的要求,将适量的消毒剂溶解在水中,制备出消毒剂溶液。

  5. 冲洗结束5.1 冲洗剂排水将管道内的消毒剂溶液排出,确保管道内不留有残留的消毒剂。

  5.2 冲洗水排水对管道进行清洗,将冲洗水排出,确保管道内不留有残留的冲洗水。

  5.3 水质检测在冲洗完毕后,进行水质检测,确保冲洗后的水质符合相关标准。

  6. 安全注意事项在进行给水管道冲洗时,需要注意以下安全事项:•戴上防护手套和口罩,以防止冲洗剂对皮肤和呼吸系统的伤害。

  1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。

  2、仅部分预览的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。

  3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

  0+254.812段给水管道工程,给水管材采用球墨铸铁管、主要工程量为DN200球墨铸铁管长度分别约566.8m、267.9m、296m。

  根据现场实际情况,本区域内的管道整体进行冲洗,先冲洗主管道,主管道冲洗完毕后再逐段分别冲洗各段支管。

  组织人员进行任务分工以明确各的工作职责范围,阀门的开启、安装投药口、安装排水口等,以及操作程序、药量、投药方式等等,在冲洗消毒前都应做好准备。

  Kaiyun体育官方网站 开云网站入口

  2.2、排水管的设置安装应合理牢固,当冲洗水排入排水井时,应保证排水口正对朝下,防止水流冲坏井壁、爬梯等,同时由于水体高速向下流出,在排水口对管道必然会作用于一向上的反冲力,使管道有向上抬的趋势,当这个力足够大时可令管道抬起,造成冲洗事故,应根据实际情况采取对排水管加以锚固或在其管身上压重物等安全措施:严禁采用有危险和损害财物的排水设计布置方式。

  2.3、冲洗前,应在管道进水口处和出水口处安装压力表以便测定水压,并应在冲洗阀后适当地位妥善安装好取样龙头,以便采取水样。

  考虑到冲洗时对水压损耗太大,因此安排居民非用水高峰时期,开启排水控制阀及进水控制阀,关闭加药口阀门,对进行冲洗,冲洗时间约40min,观测水质清澈无泥砂杂质即可,再关闭冲洗的排水管

  控制阀门,依次分批打开另外一段支管排水控制阀门,冲洗时间约40min,观测水质清澈无泥砂杂质即可,直到所有支管都冲洗完毕,再开启主管排水阀放空管道内的水。

  4.1、灌药:漂白粉计算需要漂白粉约23.8kg,并用足量的自来水配合成漂白粉溶液并搅拌均匀。

  4.2、消毒:投药灌注时,必须控制管内流量,一般是将总进水阀门开启小许,末端排水阀也开启小许,使加药刚接近完毕时,出水口已有含氯水流出,且达到一定静标准(大于10mg/L),这样药液便全部均匀地充满在管道内,又减少了药液的浪费,所以管内的流量一定要控制好,不能太大,不能太小,应根据水管长度、直径、投药操作时间、投药速度等进行综合考虑一般投药时间控制在2小时左右,管内流速控制在2小时左右,管内流速控制在0.3m/s,整个管网压力控制在0.25Mpa,浸泡24h。

  4.3、冲洗:第一次冲洗的过程,保证1.0m/s的冲洗水连续冲洗,直到目测水质干净并没有明显漂白粉气味为止,可取样化验。

  5、水样的采取:管道冲洗消毒后应进行取样化验,水样送深圳市水务集团有限公司化验合格即可。
