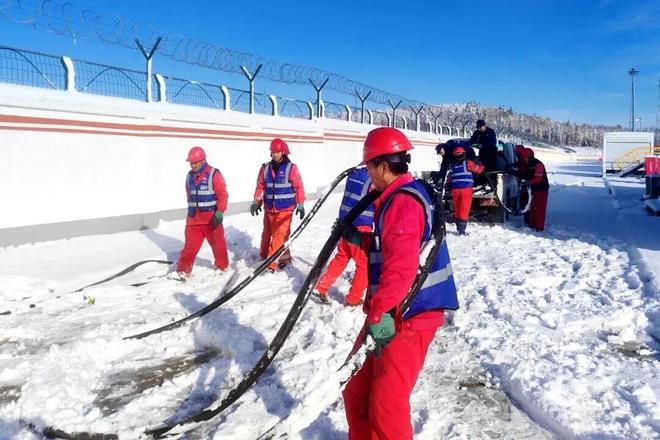

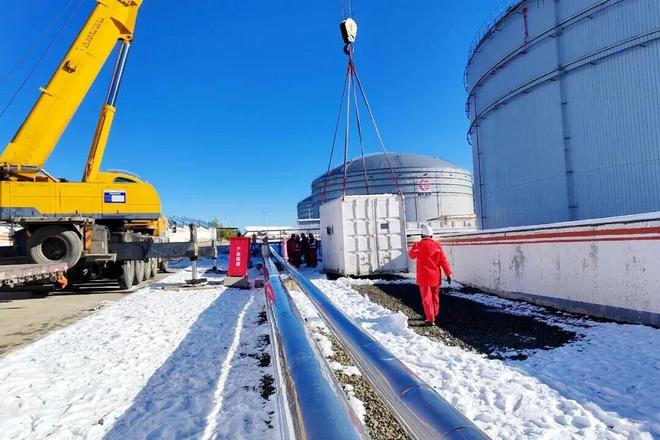

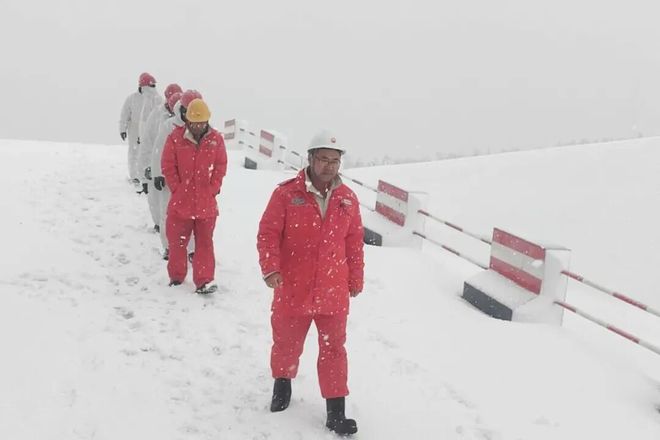

国家管网漠河作业区两座罐储罐清洗工程于6月开工,8月初完成一座罐清洗后,另一座罐施工于9月中旬开工,此时漠河已进入低温期,零下气温给施工带来严峻考验。

面对工期要求和严寒,漠河项目团队快速响应,从人员、工艺、方法多维度系统调整作业计划。

在人员调配方面,组建党员先锋岗+技术骨干组双梯队,实行24小时三班二运转轮班制,每班配备专职安全员与技术督导,确保关键岗位人员在岗在位、责任到人。

在工艺衔接方面,优化工序流程,将降罐位移送与油中搅拌工序进行交叉衔接,前一工序完成30%时便启动下一工序的设备调试与人员准备,实现工序间零等待。

在方法创新方面,采用目标倒排法细化每日施工节点,制定《低温施工专项预案》,针对零下气温可能出现的设备故障、人员冻伤等问题提前准备应急物资与处置方案,通过现场研讨与上级汇报机制动态调整进度,最终仅用6天完成6米高降罐位移送、5天高效完成油中搅拌工序。

同步优化技术方案,针对无淤积部位采取只进行油中搅拌一遍的针对性处理,同时采用半自动180°清洗储罐浮盘顶板,形成搅拌循环涡流即可满足清洗要求,大幅节省了油中搅拌时间,提前完成关键工序。

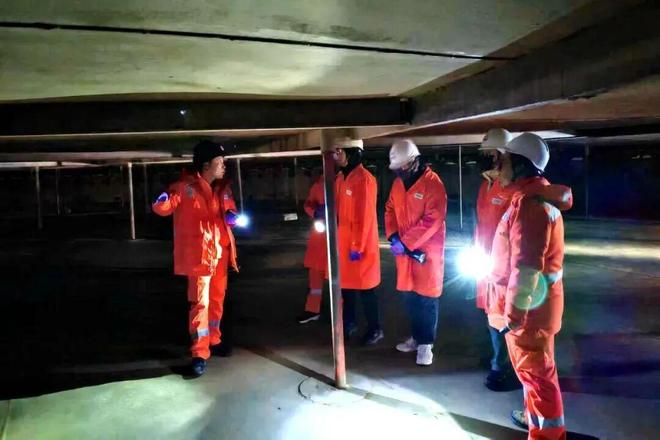

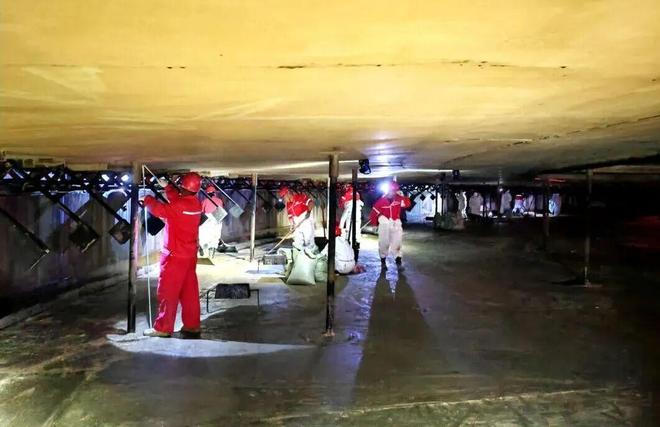

在罐清洗过程中,保温提温是工程关键,开罐后罐内温度骤降易导致油品半凝固,增加清罐难度。

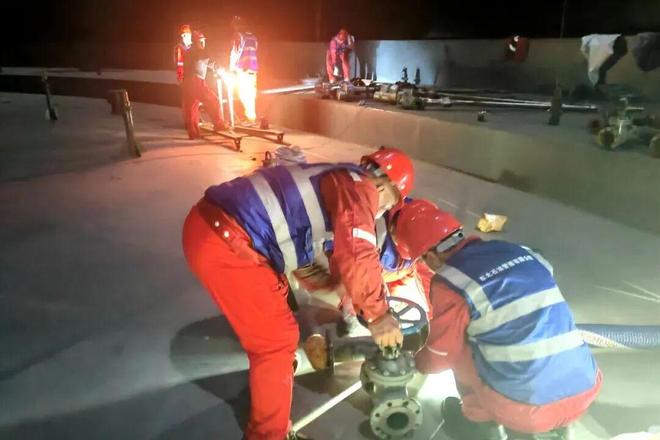

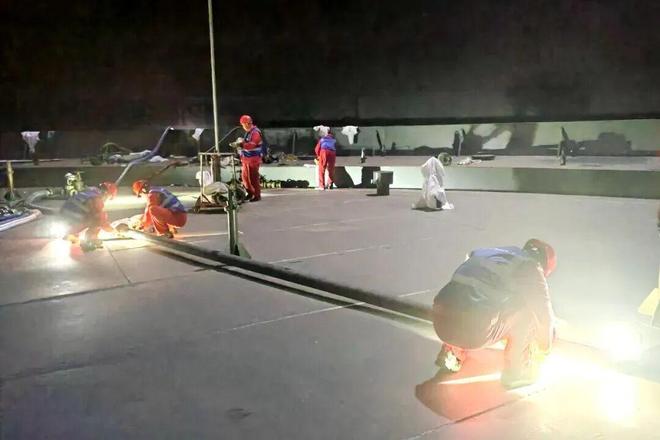

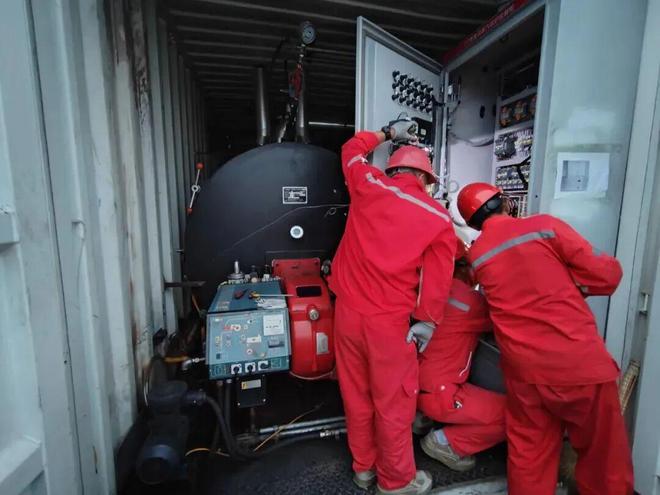

一是蒸汽管线采用双路并行设计,通过开源方式提升蒸汽供给量以达到提温效果;二是对罐上各种气孔(如呼吸阀、观察孔)进行封闭处理,避免罐内温度流失,实现节流保温,通过开源节流双管齐下精准把控提温区间,确保施工条件达标;三是严格执行安全规范,受限空间强制通风时间远超甲方24小时要求,筑牢安全防线。

凭借科学统筹,项目团队在漠河大雪提前半月来临前,于10月8日全面竣工,10月16日通过验收,获验收单位认可。
1240名管道人以 “胡杨精神” 在天山脚下攻坚!改革前沿丨强技术、降成本、育人才,管道二公司稳步推进国际化建设

特别声明:以上内容(如有图片或视频亦包括在内)为自媒体平台“网易号”用户上传并发布,本平台仅提供信息存储服务。
刚刚预报:最低温-3℃,阵风9~10级+阵雪!青岛下半年第一场雪或将出现在……
杭州母亲偷看00后女儿手机大吃一惊:月薪九千元的女儿每月花五千元购买秒回师服务
【2025打卡中国】淮安松弛感拉满 法国博主:原来这就是《西游记》作者家乡!
2025世界旅游城市联合会欧洲区域旅游会议成功举办:智绘未来 重塑高端旅游新生态
